Pénalités de retard sur un chantier de façade : les prévoir et les appliquer

Les pénalités de retard sur un chantier de façade ne se réclament que si le marché les a écrites : point de départ, unité de temps, mode de décompte.

Protocoles et sécurité

4 min de lecture

Partager

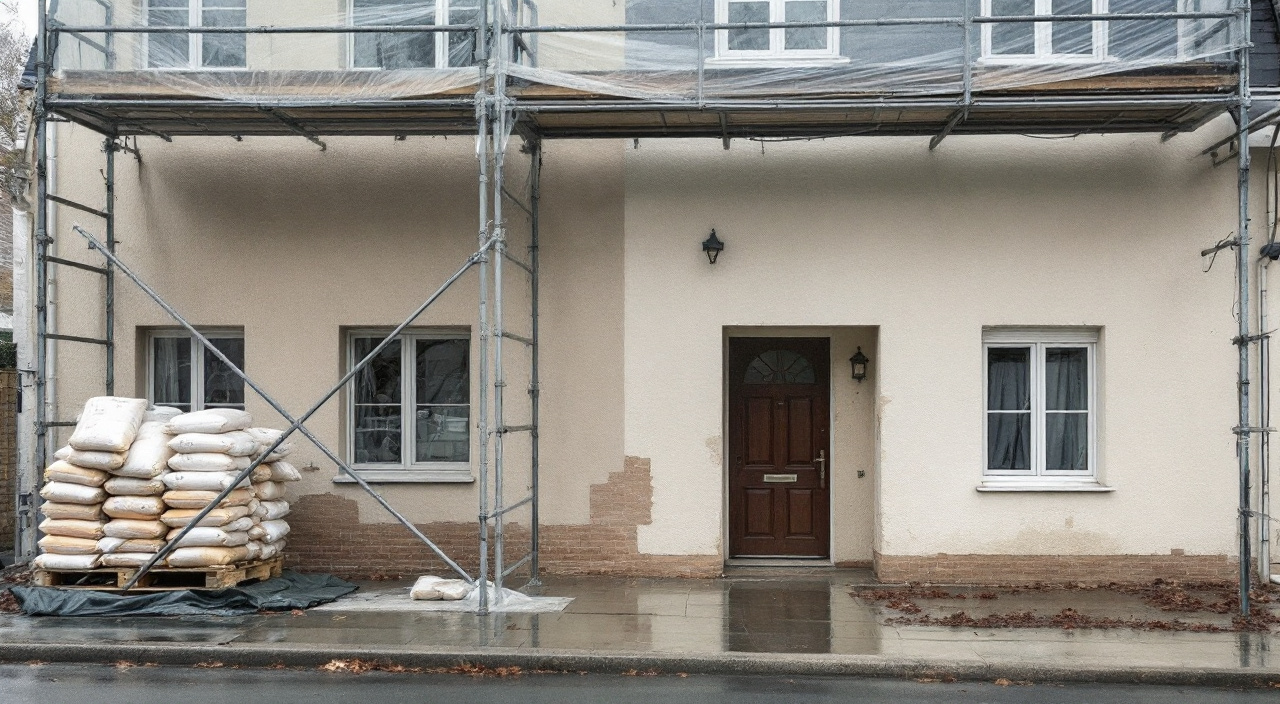

Façade en cours de ravalement sous échafaudage, une partie enduite et l'autre encore à nu, sacs d'enduit bâchés au pied
Un chantier arrêté laisse une trace visible : c'est le décompte des jours, pas la photo, qui fera la preuve du retard.

Une pénalité de retard sur un chantier de façade ne se réclame que si elle a été écrite au marché avant le début des travaux. Aucun texte général n'impose à une entreprise de bâtiment de supporter une pénalité du seul fait qu'elle dépasse un délai : dans un marché privé, la pénalité est une clause, pas une règle d'ordre public. Si le devis signé, ou un document contractuel annexé et accepté, ne comporte pas de clause de pénalité, il n'y a rien à décompter. C'est la réponse courte, et elle explique pourquoi presque tous les litiges de retard se perdent au moment de la signature, pas au moment du dépassement.

Quand la clause existe, elle n'est utilisable que si elle porte trois éléments : un point de départ identifiable, une unité de temps (le jour, la semaine), et un mode de décompte qui dit sur quelle assiette la pénalité se calcule. Sans ces trois éléments, la clause reste une intention. Et quand rien n'a été prévu, tout n'est pas perdu : le droit commun des contrats laisse au maître d'ouvrage la mise en demeure, la demande de dommages et intérêts pour un préjudice qu'il doit prouver, la réduction du prix, et la résolution du contrat. Cet article décrit ce mécanisme dans l'ordre où il se joue : ce qu'on écrit, ce qui suspend le délai sur une façade, comment on met la pénalité en œuvre, et où elle s'arrête.

Ce qu'est une pénalité de retard, et ce qu'elle n'est pas

La pénalité de retard est une somme forfaitaire que le contrat rend exigible dès qu'un délai contractuel est dépassé. Sa force tient à ce forfait : celui qui la réclame n'a pas à démontrer l'étendue de son préjudice. Il lui suffit d'établir le retard et de renvoyer à la clause. C'est très exactement ce qu'un maître d'ouvrage n'obtient pas quand la clause manque, puisqu'il doit alors chiffrer et prouver ce que le retard lui a réellement coûté.

En droit des contrats, cette somme forfaitaire relève de la clause pénale. Deux conséquences en découlent, et elles reviennent dans presque tous les dossiers. D'abord, la pénalité n'est en principe encourue qu'après mise en demeure du débiteur, sauf si l'inexécution est devenue définitive. Ensuite, le juge peut modérer une pénalité manifestement excessive, ou au contraire augmenter une pénalité dérisoire, même si les parties l'avaient acceptée. Une clause de pénalité n'est donc jamais un chèque en blanc : elle est un plancher de discussion contractuel, révisable par un tiers.

Il faut aussi séparer deux objets que le vocabulaire courant confond. La pénalité de retard d'exécution sanctionne l'entreprise qui livre en retard. Les intérêts de retard de paiement sanctionnent le client qui paie en retard, et relèvent d'un régime distinct, avec ses propres mentions obligatoires sur les factures entre professionnels. Un devis peut contenir les deux, et il faut lire chaque clause pour ce qu'elle est : ce n'est pas parce qu'une ligne « pénalités » figure au bas d'un document qu'elle sanctionne le retard de chantier.

Enfin, la pénalité est une indemnité, pas le prix d'une prestation. Cette qualification a des conséquences comptables et fiscales, notamment sur son traitement au regard de la TVA, qui se vérifie auprès de la doctrine fiscale ou d'un comptable plutôt que dans un contrat type. Retenez la logique : une pénalité ne s'ajoute pas au marché, elle vient en diminution de ce qui est dû.

Délai indicatif ou délai contractuel : la distinction qui décide de tout

La plupart des devis de ravalement annoncent une durée : « trois semaines de chantier », « intervention prévue en septembre ». Cette mention, seule, est un délai indicatif. Elle informe, elle n'engage pas de la même façon qu'une obligation de résultat datée. À l'inverse, un délai contractuel s'écrit comme une obligation : une durée d'exécution ferme, ou une date d'achèvement, avec un point de départ et une sanction du dépassement.

La frontière n'est pas qu'une question de mots. Elle se lit dans la structure de la clause. Un délai est contractuel lorsqu'il est chiffré, rattaché à un événement déclencheur précis, et assorti d'un effet en cas de dépassement. Il reste indicatif lorsqu'il est formulé au conditionnel, entouré de réserves générales (« sous réserve des aléas de chantier », « selon les disponibilités »), ou qu'il ne dit pas à partir de quand il court.

Pour un particulier, la donne est un peu différente. Le droit de la consommation impose au professionnel d'indiquer la date ou le délai auquel il s'engage à exécuter la prestation, dès lors que celle-ci n'est pas immédiate. Un devis de ravalement adressé à un particulier qui ne comporte aucune indication de délai est donc en défaut, indépendamment de toute clause de pénalité. Ce point rejoint les autres mentions que la loi impose au document, détaillées dans notre article sur le devis obligatoire et ses mentions.

La date de démarrage effective, vrai point de départ du décompte

C'est le point qui fait échouer le plus grand nombre de réclamations. Un délai qui court « à compter de la signature » est presque toujours inapplicable sur un chantier de façade, parce qu'entre la signature et le premier jour d'échafaudage il se passe des semaines, et souvent pour de bonnes raisons : instruction d'une déclaration préalable, obtention d'une permission de voirie, versement de l'acompte, commande des matériaux, accord de financement.

Un point de départ solide se rattache à un fait constatable et daté. Trois formulations tiennent :

  • la date de démarrage effective des travaux, matérialisée par un ordre de service, un courriel de confirmation, ou une mention au premier compte rendu de chantier ;
  • une date fixe convenue au marché, à condition qu'elle soit assortie des conditions qui doivent être réunies avant elle (autorisation obtenue, acompte encaissé, accès dégagé) ;
  • un délai qui court à compter de la levée de la dernière condition suspensive, la clause listant ces conditions une à une.

Écrivez aussi la date d'achèvement visée. Un délai de « trente jours » sans date de départ écrite quelque part se transforme, six mois plus tard, en discussion sur ce qui a été dit au téléphone. Le premier compte rendu de chantier, ou un simple courriel confirmant « démarrage effectif le [date] », suffit à ancrer le décompte.

Jours calendaires, jours ouvrés : l'unité change le résultat

Une clause qui dit « par jour de retard » sans préciser la nature du jour ouvre une contestation certaine. Trois unités circulent, et elles ne donnent pas le même résultat sur une même période :

  • jours calendaires : tous les jours comptent, week-ends et fériés compris ;
  • jours ouvrables : tous les jours sauf le jour de repos hebdomadaire et les fériés ;
  • jours ouvrés : les jours effectivement travaillés dans l'entreprise, ce qui exclut en pratique les samedis, dimanches et fériés.

L'écart entre calendaire et ouvré est d'environ deux jours sur sept. Sur un dépassement de plusieurs semaines, la différence n'est pas cosmétique. La clause doit nommer l'unité, et le décompte doit s'y tenir. Même exigence pour le délai lui-même : « quatre semaines » et « vingt jours ouvrés » ne sont pas la même durée, et il vaut mieux les écrire dans la même unité que la pénalité.

Ce qui doit figurer au devis pour que la clause soit opposable

Une clause de pénalité est opposable si elle est contractuelle, connue de celui qui la subit avant qu'il ne s'engage, et suffisamment précise pour être appliquée sans interprétation. Cela se traduit par une liste courte que l'on peut vérifier ligne à ligne sur le document signé :

  • le délai d'exécution, chiffré, avec son unité ;
  • le point de départ de ce délai, rattaché à un fait daté ;
  • le taux ou le montant de la pénalité, avec son unité de temps ;
  • l'assiette sur laquelle le taux s'applique : le montant total du marché, le montant hors taxes, ou la seule partie non exécutée — trois choix qui donnent trois résultats très différents ;
  • le plafond éventuel, exprimé en part du marché ou en nombre de jours ;
  • les causes de suspension du délai, énumérées ;
  • les modalités de mise en œuvre : mise en demeure préalable, forme, délai laissé pour réagir.

Un devis qui renvoie à des conditions générales doit les joindre, ou au moins indiquer où elles se trouvent et faire signer leur acceptation. Une clause contenue dans un document que le client n'a jamais eu entre les mains avant la signature est fragile. Sur un chantier signé au domicile, la question se double de celle du formalisme du démarchage, avec ses mentions propres et son droit de rétractation.

Un mot sur le sens de la clause. Une pénalité qui ne pèserait que sur l'une des parties, dans un contrat conclu entre un professionnel et un particulier, s'expose au reproche du déséquilibre significatif. La rédaction la plus sûre est réciproque : l'entreprise supporte une pénalité si elle livre en retard, le client en supporte une s'il retarde le chantier par son propre fait — accès non dégagé, choix de teinte non rendu, élément non fourni.

Où se lit le taux, et ce qui le rend valable

Il n'existe pas de taux légal de pénalité de retard d'exécution dans les marchés privés de bâtiment. Aucun barème public ne vous en donnera un. Le taux se lit à un seul endroit : dans le contrat que vous avez signé. Trois cas se présentent.

Premier cas, le devis fixe lui-même un taux ou un montant par unité de temps. C'est la situation la plus simple : le chiffre est là, il s'applique tel qu'il est écrit, sous réserve du pouvoir de modération du juge.

Deuxième cas, le marché renvoie à un document normatif de cahier des clauses administratives générales applicable aux marchés privés de travaux, la norme NF P 03-001, que beaucoup de contrats visent en bloc. Le taux se lit alors dans ce document, dans la version que le marché désigne. Deux précautions : vérifier que le renvoi est explicite dans les pièces signées, et vérifier quelle version est visée, car un renvoi à un texte non joint et non identifié se conteste.

Troisième cas, le marché est passé par une copropriété ou un bailleur avec un maître d'œuvre, et les pièces administratives contiennent leur propre clause. C'est là qu'il faut chercher, pas dans le devis d'entreprise, qui ne fait souvent que reprendre le prix.

Ce qui rend un taux valable, ce n'est donc pas son niveau, c'est son ancrage : il doit se trouver dans une pièce contractuelle identifiée, acceptée avant le démarrage, et lisible sans reconstitution. Un taux ajouté après coup sur une facture, ou annoncé par courriel en cours de chantier, n'est pas opposable à celui qui ne l'a pas accepté.

Ce qui suspend légitimement le délai sur une façade

Un chantier de façade est exposé. Le délai contractuel intègre donc, presque toujours, des causes de suspension. Suspendre le délai signifie que les jours concernés ne comptent pas dans le décompte : la date d'achèvement recule d'autant, sans pénalité. Encore faut-il que la cause soit prévue, ou reconnue, et surtout qu'elle soit constatée au moment où elle se produit. Un arrêt justifié mais non tracé devient, trois mois plus tard, un retard non justifié.

Intempéries : ce qui se constate, et comment

L'intempérie est la première cause d'arrêt sur une façade. Pluie, vent, gel, canicule : ces conditions empêchent matériellement de travailler en hauteur ou d'appliquer un produit. Le secteur du bâtiment connaît d'ailleurs un régime propre d'arrêt pour intempéries, qui organise l'indemnisation des salariés lorsque le chantier ne peut pas fonctionner.

Sur le plan contractuel, ce qui compte est la traçabilité. Trois éléments font preuve, et ils se cumulent :

  • le journal ou le compte rendu de chantier, tenu au jour le jour, mentionnant l'arrêt, sa cause et sa durée ;
  • les relevés météorologiques de la station la plus proche, que la clause peut désigner comme référence ;
  • l'information immédiate du maître d'ouvrage, par un courriel daté, plutôt qu'une régularisation groupée en fin de chantier.

Une clause bien écrite fixe aussi ce qui déclenche le décompte : un jour d'intempérie est-il un jour où le travail a été impossible toute la journée, ou une demi-journée suffit-elle ? Un vent au-delà duquel l'échafaudage ne peut plus être utilisé est-il visé ? Les règles de sécurité qui encadrent le travail en hauteur sont, sur ce point, une contrainte réelle et pas une échappatoire : elles interdisent certaines interventions et l'entreprise n'a pas le choix de les ignorer.

Attention à ne pas confondre l'intempérie prévue par le contrat avec la force majeure. La force majeure suppose un événement imprévisible, irrésistible et extérieur ; une pluie de novembre en Normandie n'a rien d'imprévisible. C'est bien la clause du marché, et non la force majeure, qui neutralise les jours d'intempérie ordinaires. D'où l'intérêt de l'écrire.

Les seuils techniques relèvent de la même logique. Les DTU applicables aux enduits et aux peintures de façade fixent des conditions de température et d'hygrométrie en dehors desquelles un produit ne doit pas être appliqué : support gelé, air trop froid, hygrométrie trop élevée, ensoleillement trop fort, pluie imminente. Appliquer quand même, pour tenir un délai, expose à un désordre qui coûtera bien plus cher que la pénalité évitée. Ces seuils et la façon dont ils décalent un planning d'hiver sont détaillés dans notre article sur le ravalement par temps froid et les seuils du DTU. Une clause de pénalité intelligente les vise expressément : elle suspend le délai lorsque les conditions d'application prescrites par les documents techniques ne sont pas réunies.

Ce que le client fournit, décide ou retarde

L'autre grande famille de suspensions vient du maître d'ouvrage lui-même. Sur une façade, la liste est connue :

  • le choix de la teinte ou de la finition rendu hors délai, alors que la commande d'enduit en dépend ;
  • un élément fourni par le client qui n'arrive pas : menuiseries, garde-corps, appliques, boîte aux lettres à reposer ;
  • des travaux d'un autre corps d'état non terminés : couverture, zinguerie, dépose d'un coffret ou d'un câble en façade ;
  • un accès non dégagé : véhicule stationné, plantations, local à vider, portail fermé ;
  • une autorisation administrative qui tarde, quand le marché ne l'a pas mise en condition suspensive ;
  • une décision de copropriété ou un vote complémentaire attendu.

Chacun de ces faits suspend le délai s'il empêche réellement l'avancement, et à condition d'être signalé. La bonne pratique est symétrique de celle des intempéries : l'entreprise écrit, le jour même, qu'elle est en attente de tel élément et que le délai est suspendu jusqu'à sa réception. Le silence de l'entreprise pendant trois semaines, suivi d'une invocation rétrospective, convainc rarement.

Les travaux supplémentaires méritent une mention à part. Un avenant qui ajoute de l'ouvrage doit prévoir son propre délai supplémentaire. Signer un avenant en cours de chantier sans toucher au délai revient à demander plus de travail dans le même temps, et affaiblit la réclamation ultérieure de pénalités.

Mettre en œuvre la pénalité : l'ordre des gestes

La pénalité ne s'applique pas toute seule. Elle se met en œuvre dans un ordre, et cet ordre a une valeur juridique. Le sauter, c'est offrir à l'entreprise l'argument le plus simple qui soit : la pénalité n'était pas encourue parce qu'elle n'a jamais été mise en demeure.

Premier geste : constater. Reprenez la date de démarrage effective, ajoutez le délai contractuel, retranchez les jours de suspension justifiés. Vous obtenez une date d'achèvement contractuelle. Comparez-la à l'état réel du chantier. Datez ce constat, si possible avec des photographies horodatées et un relevé de ce qui reste à faire.

Deuxième geste : mettre en demeure. Adressez un courrier recommandé avec accusé de réception, ou un envoi recommandé électronique. Ce courrier doit contenir quatre choses : le rappel du contrat et du délai, le constat du retard avec sa date de départ, la mention expresse « mise en demeure », et un délai raisonnable pour terminer, assorti de l'annonce que les pénalités contractuelles seront appliquées à compter de la date de dépassement. Le mot compte : une lettre qui exprime un mécontentement sans mettre en demeure ne fait pas courir grand-chose.

Troisième geste : décompter, une fois le chantier terminé ou l'échéance de la mise en demeure passée.

Quatrième geste : notifier le décompte avant le règlement du solde, et non après. Une retenue opérée sans explication ressemble à un impayé et déclenche la réaction inverse de celle recherchée.

Si le chantier ne redémarre pas du tout, on change de sujet : on n'est plus dans le retard mais dans l'inexécution, avec ses propres étapes, décrites dans notre article sur l'entreprise qui abandonne le chantier.

Le décompte, ligne par ligne

Un décompte de pénalités qui tient en un tableau clair se conteste beaucoup moins qu'un montant global asséné. Il comporte, dans l'ordre :

  • la date de démarrage effective et la pièce qui l'établit ;
  • le délai contractuel et son unité ;
  • la date d'achèvement contractuelle qui en résulte ;
  • la liste des jours de suspension retenus, avec leur cause et leur justificatif ;
  • la date d'achèvement recalculée ;
  • la date réelle d'achèvement, c'est-à-dire, en pratique, la date de réception ;
  • le nombre d'unités de retard ;
  • le taux contractuel et l'assiette sur laquelle il s'applique ;
  • le total, comparé au plafond si le marché en prévoit un.

La date qui arrête le décompte mérite qu'on s'y arrête. Le retard cesse à l'achèvement des travaux, et l'acte qui le constate est la réception. C'est elle qui fixe la fin du délai, y compris lorsqu'elle est prononcée avec réserves : des réserves ne prolongent pas le retard, elles ouvrent un autre mécanisme, celui de la levée. Cette articulation est détaillée dans notre article sur la réception des travaux. Refuser de réceptionner un ouvrage achevé pour continuer à faire courir des pénalités est une mauvaise idée : le refus injustifié de réception se retourne contre celui qui l'oppose.

Imputer la pénalité sur le solde : ce que ça suppose

L'imputation sur le solde est le mode de recouvrement normal. Elle consiste à ne régler que la différence entre le montant restant dû et le montant des pénalités. Elle suppose deux choses : qu'il reste effectivement un solde à payer, et que la créance de pénalités soit certaine dans son principe et calculable dans son montant. C'est pourquoi le décompte notifié à l'avance n'est pas une politesse mais une condition pratique.

Trois erreurs reviennent. La première consiste à imputer sans avoir mis en demeure : la pénalité n'était pas encourue, la retenue devient une retenue abusive. La deuxième consiste à imputer sur la retenue de garantie, qui a une finalité différente — elle garantit la levée des réserves, pas l'indemnisation d'un retard — et dont la restitution obéit à son propre calendrier, décrit dans notre article sur la retenue de garantie. La troisième consiste à retenir plus que le plafond contractuel, ce qui fait perdre le bénéfice d'une clause par ailleurs valable.

Quand aucun solde ne subsiste, parce que le marché a été payé d'avance ou par situations successives, la pénalité doit être réclamée comme une créance ordinaire : demande écrite, puis, à défaut d'accord, saisine du médiateur de la consommation pour un particulier, puis du tribunal. Le rapport de force n'est plus le même, ce qui plaide, à la signature, pour un échéancier qui laisse un solde significatif à la réception.

Les limites : plafond, modération, et ce qui ne se cumule pas

Une clause de pénalité rencontre plusieurs limites, et il vaut mieux les connaître avant de bâtir une stratégie dessus.

Le plafond contractuel. Beaucoup de clauses arrêtent le total à une fraction du marché. Au-delà, plus rien ne s'accumule. Ce plafond joue dans les deux sens : il protège l'entreprise, mais il donne aussi au maître d'ouvrage un signal — quand le plafond est atteint et que le chantier n'avance toujours pas, il faut passer à un autre levier que la pénalité.

La modération judiciaire. Le juge peut réduire une pénalité manifestement excessive, ou relever une pénalité dérisoire. Il apprécie au regard du préjudice réel, sans que la clause disparaisse pour autant. Une pénalité très élevée n'est donc pas un investissement sûr.

Le caractère forfaitaire. La pénalité est réputée réparer le retard. Réclamer en plus des dommages et intérêts pour le même préjudice se heurte à cette logique. Un préjudice d'une autre nature — une dégradation causée au bien, un désordre — relève d'un autre fondement et d'une autre assurance.

La réciprocité. Si le contrat prévoit une pénalité symétrique à la charge du client, l'entreprise peut l'opposer. Un client qui a rendu son choix de teinte avec un mois de retard est mal placé pour décompter ce même mois.

La preuve. Tout repose sur des dates. Sans date de démarrage écrite, sans compte rendu, sans mise en demeure, sans procès-verbal de réception, la clause la mieux rédigée reste inexploitable.

Quand rien n'a été prévu : ce qui reste possible

C'est la situation la plus fréquente chez les particuliers. Le devis annonçait trois semaines, le chantier en a pris dix, et aucune clause ne dit quoi que ce soit. Quatre voies restent ouvertes, et elles se cumulent dans un certain ordre.

La mise en demeure d'exécuter. Elle reste le préalable de tout. Elle fixe une date, elle constitue le retard, et elle ouvre les recours suivants. Elle est utile même sans clause de pénalité.

Les dommages et intérêts. Le maître d'ouvrage peut demander réparation du préjudice causé par le retard, à charge pour lui de le prouver et de le chiffrer. Sont réparables des postes concrets et justifiés par des pièces : un loyer payé en double parce que l'emménagement a été repoussé, un hébergement, des frais de location d'un matériel immobilisé, une perte de loyer pour un bailleur. L'agacement ne se chiffre pas, la facture si.

La réduction du prix. Le droit des contrats permet, après mise en demeure, de demander une réduction proportionnelle du prix lorsque l'exécution est imparfaite. C'est une voie plus directe que l'indemnisation, et elle s'exerce par une notification écrite motivée.

La résolution du contrat. En cas de retard suffisamment grave, le maître d'ouvrage peut demander la résolution, voire la notifier lui-même après mise en demeure restée sans effet, à ses risques. Pour un particulier, le droit de la consommation offre une voie plus lisible : lorsque le professionnel n'exécute pas à la date convenue, le consommateur peut, après l'avoir enjoint d'exécuter dans un délai raisonnable, résoudre le contrat par écrit, et se faire rembourser les sommes versées.

Dans tous ces cas, la démonstration repose sur les mêmes pièces que pour une pénalité contractuelle : le devis, la date de démarrage, les échanges écrits, les constats. La différence est que le montant n'est plus donné par une clause, il se construit. C'est plus long, plus incertain, et c'est l'argument principal pour écrire la clause avant de signer plutôt que de la regretter après.

Questions fréquentes

Une entreprise peut-elle refuser une clause de pénalité proposée par le client ?

Oui. Un contrat se négocie, et une entreprise peut refuser une clause qu'elle juge trop lourde, ou n'accepter qu'un plafond. Ce refus n'est pas en soi un signal négatif : il l'est en revanche si l'entreprise refuse en même temps d'écrire un délai et un point de départ. Une entreprise sérieuse accepte de dater son engagement, même sans pénalité.

Les jours d'intempéries se déduisent-ils automatiquement du délai ?

Non. Ils se déduisent si le contrat le prévoit, et dans les conditions qu'il fixe. Un contrat muet laisse la discussion au cas par cas, avec le risque que l'entreprise invoque en fin de chantier des jours qu'elle n'a jamais signalés. C'est pourquoi la clause doit à la fois prévoir la suspension et imposer son signalement en temps réel.

Le retard d'un fournisseur exonère-t-il l'entreprise ?

En principe non. L'entreprise répond de ses fournisseurs et sous-traitants vis-à-vis du maître d'ouvrage : c'est elle qui s'est engagée sur le délai. Sauf clause contraire ou événement de force majeure caractérisé, un enduit livré en retard reste son affaire, quitte à ce qu'elle se retourne ensuite contre son fournisseur.

Peut-on appliquer des pénalités après avoir signé la réception sans réserve ?

La réception sans réserve porte sur la conformité de l'ouvrage, pas sur le retard : elle n'efface pas mécaniquement une créance de pénalités déjà constituée et notifiée. Mais signer un procès-verbal comportant une mention de solde pour solde de tout compte, ou payer l'intégralité du solde sans réserve écrite, affaiblit considérablement la réclamation. Le réflexe est d'écrire la réserve sur les pénalités au moment même de la réception.

Faut-il un huissier pour constater un retard de chantier ?

Rarement. Un retard se prouve par des dates, pas par un constat d'huissier. Le devis, la confirmation écrite du démarrage, les comptes rendus, les courriels et des photographies horodatées suffisent dans la grande majorité des cas. Le constat d'un commissaire de justice devient utile lorsque c'est l'état du chantier qui est en cause — ouvrage inachevé, matériel abandonné, désordre visible — et non le calendrier.
