L'entreprise abandonne le chantier : constater, mettre en demeure, reprendre
L'entreprise abandonne le chantier de façade : comment constater l'avancement, mettre en demeure, et préparer la reprise par une autre entreprise.
Pédagogie
6 min de lecture

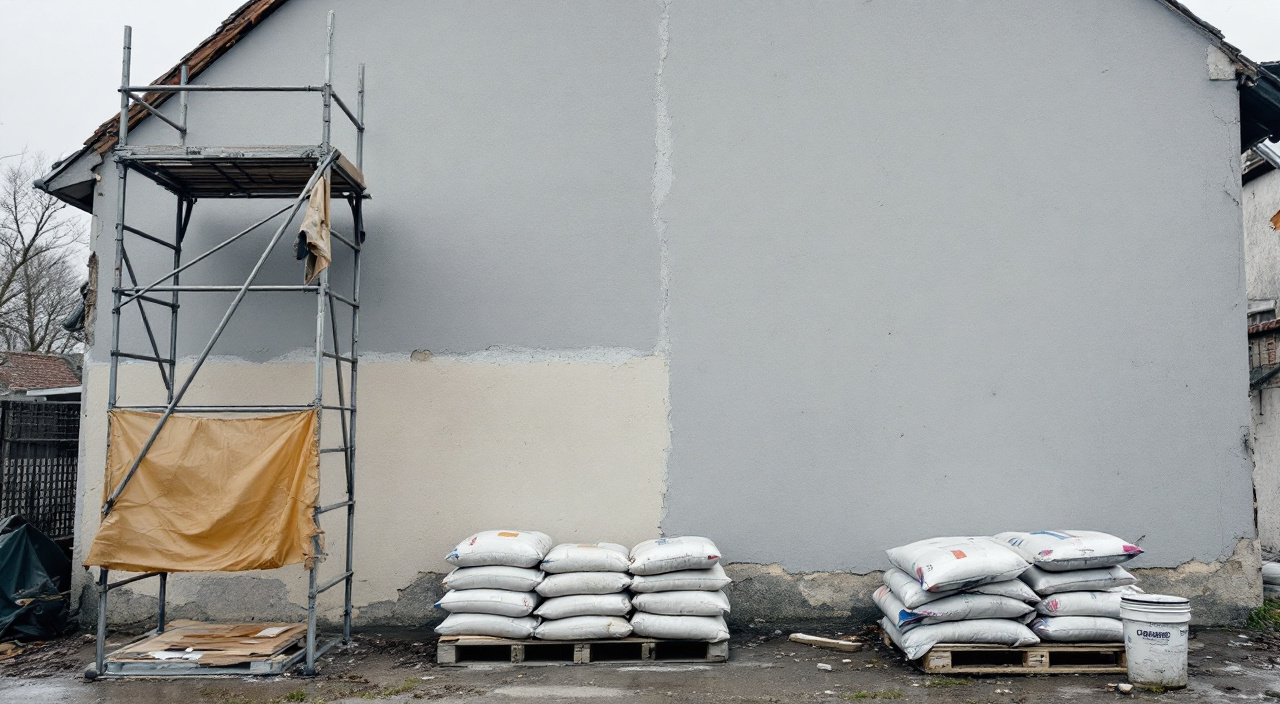

L'entreprise a arrêté le chantier, ne répond plus au téléphone, et l'échafaudage reste planté contre la façade. Dans cette situation, l'ordre des gestes compte plus que leur vigueur. D'abord constater et dater l'avancement réel, ensuite écrire, puis mettre en demeure par lettre recommandée avec accusé de réception, et seulement après envisager de faire reprendre les travaux par une autre entreprise. Chaque étape sautée se paie plus tard : sans constat daté, personne ne saura dire ce qui avait été fait au moment de l'arrêt ; sans mise en demeure, la rupture du contrat repose sur du vide ; sans devis de reprise établi sur le reste-à-faire, le second intervenant refacture des postes déjà réglés.
La question qui vient ensuite est presque toujours la même : peut-on appeler tout de suite quelqu'un d'autre pour finir ? En principe non, pas tant que le contrat est vivant. L'entreprise qui a signé détient le chantier ; y faire entrer un tiers sans l'avoir mise en demeure et sans l'avoir prévenue affaiblit toute demande de remboursement ultérieure. La mise en demeure n'est pas une formalité polie : c'est l'acte qui transforme un retard en manquement, et qui ouvre la porte au remplacement, à la résolution du contrat et à l'indemnisation. Le reste de cet article déroule la conduite à tenir dans cet ordre, en distinguant deux situations très différentes : l'entreprise en difficulté, placée sous une procédure collective, et l'entreprise simplement défaillante, qui existe toujours mais ne vient plus.
Ce que recouvre exactement un « abandon de chantier »
Le mot circule beaucoup et recouvre des réalités qui n'appellent pas les mêmes suites. Un arrêt de quinze jours en pleine période de gel, sur un enduit qui ne peut pas être appliqué, n'est pas un abandon : c'est une interruption technique, et elle est souvent justifiée. Un compagnon qui ne revient pas pendant une semaine parce que le chantier suivant a dérapé n'est pas non plus un abandon, même si c'est agaçant.
L'abandon suppose trois éléments réunis. Le chantier est inachevé. L'entreprise ne se manifeste plus, ou annonce qu'elle ne reviendra pas. Et le temps écoulé dépasse ce que le contrat, les usages ou le bon sens autorisent. Les trois ensemble, pas un seul.
Cette qualification n'est pas un exercice de vocabulaire. Elle décide de la suite. Tant que l'arrêt reste une interruption, la seule chose à faire est de relancer par écrit et de garder trace. Une fois l'abandon caractérisé, le propriétaire peut demander la rupture du contrat aux torts de l'entreprise et la remise en état, ce qui n'a rien à voir.
Le délai contractuel, et ce qui se passe s'il n'y en a pas
Un devis accepté qui mentionne une date d'achèvement ou une durée d'exécution donne un point de repère net : passée cette date, l'entreprise est en retard, et le retard se constate sans discussion. Beaucoup de devis de ravalement n'en comportent aucune. C'est précisément l'une des raisons pour lesquelles une durée prévisionnelle doit figurer au devis avant signature.
En l'absence de délai écrit, le raisonnement change de nature. On ne compare plus à une date, on compare à un délai raisonnable au regard de la nature des travaux. Un ravalement de pavillon interrompu depuis deux mois sans explication sort du raisonnable, quel que soit le silence du devis. C'est au propriétaire de fixer ce délai, par écrit, dans sa mise en demeure : c'est l'une des fonctions de ce courrier.
Constater et dater : le geste qui conditionne tout le reste
Un chantier de façade se transforme vite. La pluie lessive un enduit frais, un support préparé se ressalit, un échafaudage démonté par un tiers efface la preuve de sa présence. Quelques semaines plus tard, plus personne ne saura dire avec certitude ce qui avait été exécuté le jour de l'arrêt. Or c'est exactement ce chiffre-là — la part réellement réalisée — qui commandera le décompte final, le remboursement éventuel de l'acompte et le montant réclamé à l'entreprise.
Le constat se fait le plus tôt possible, et il se fait avant d'écrire quoi que ce soit de définitif. Écrire d'abord et regarder ensuite conduit à des courriers imprécis, que l'entreprise démonte facilement.
Le relevé écrit, poste par poste
Le devis sert de trame. On le reprend ligne par ligne et on écrit en face de chaque poste ce qui est fait, partiellement fait, ou pas commencé. Pour un ravalement, cela donne un relevé de ce type :
- l'installation : échafaudage monté ou non, sur quelles façades, protections en place ou non
- la préparation du support : nettoyage, piquage, purge des parties non adhérentes, façade par façade
- les traitements ponctuels : fissures ouvertes, calfeutrées, pontées ; reprises de maçonnerie
- les couches d'enduit ou de peinture : lesquelles sont passées, sur quelles surfaces, sur quelle hauteur
- les points singuliers : appuis de fenêtre, encadrements, soubassement, corniches, descentes d'eau déposées ou reposées
- le repli : gravats évacués ou non, matériel resté sur place, protections retirées
À côté du relevé, des photographies. Chaque façade en entier, puis les détails. Une prise de vue générale permet de situer, une prise de vue rapprochée montre l'état de surface. On garde les fichiers d'origine, sans les retoucher ni les recadrer : ils portent une date et des métadonnées qui valent bien plus qu'un tirage papier.
Le relevé est daté, signé, et envoyé à l'entreprise. Cet envoi a une vertu propre : si l'entreprise ne conteste pas le relevé, il devient difficile pour elle de soutenir plus tard qu'elle avait fait davantage.
Quand faire venir un commissaire de justice
Le relevé personnel suffit dans beaucoup de cas, notamment quand l'affaire se règle à l'amiable ou par une simple restitution d'acompte. Il montre ses limites dès que le montant en jeu devient sérieux, que l'entreprise conteste l'avancement, ou qu'une procédure judiciaire se profile.
Le constat dressé par un commissaire de justice — l'ancien huissier — a une force probante qu'un relevé personnel n'aura jamais. Il décrit ce qui est visible, le situe, le date, et sa contestation est difficile. Son coût dépend du déplacement, de la surface à décrire et de la durée sur place : il se demande à l'étude avant de commander, et il se compare au montant en litige. Sur un chantier où l'acompte représente une somme importante et où l'entreprise conteste tout, la dépense se justifie souvent. Sur un différend modeste, elle absorbe le gain.
Un point pratique : le constat porte sur ce qui se voit. Ce qui est recouvert ne se constate plus. C'est un argument de plus pour le faire tôt, avant qu'un second intervenant ne recouvre l'existant.
L'échafaudage resté en place
C'est le symptôme le plus visible et celui qui inquiète le plus. Quelques principes tiennent.
L'échafaudage appartient à l'entreprise, ou plus souvent au loueur avec qui elle a contracté. Le propriétaire n'en est ni propriétaire ni locataire. Le démonter soi-même, le déplacer ou le prêter expose à répondre du matériel. Le laisser en place sans rien faire expose à d'autres ennuis : un ouvrage d'accès non contrôlé, non vérifié, devient un risque pour les occupants comme pour les passants, et une invitation à l'intrusion. Les obligations qui encadrent un tel ouvrage sont détaillées dans notre article sur l'échafaudage et les règles de sécurité d'un chantier de façade.
La conduite raisonnable consiste à écrire au loueur si son nom figure sur le matériel, en lui signalant l'arrêt du chantier et en lui demandant de venir reprendre son bien. Elle consiste aussi, si l'échafaudage empiète sur le trottoir ou la chaussée, à prévenir le service voirie de la mairie : l'autorisation d'occupation du domaine public a été délivrée à l'entreprise, elle porte une date de fin, et la redevance court. La commune est fondée à exiger la libération de l'espace public, et c'est elle qui indiquera au propriétaire ce qui s'applique à son adresse. Ces éléments se vérifient en mairie, ils ne se devinent pas.
Dans l'attente, on neutralise l'accès au premier niveau autant que possible, on retire les échelles mobiles, et on signale par écrit au bailleur du matériel et à l'entreprise que l'ouvrage reste sous leur responsabilité. Cette lettre a une valeur : elle empêche qu'on reproche plus tard au propriétaire d'avoir gardé le silence.
Écrire : la relance, puis la mise en demeure
Deux courriers, pas un. Ils n'ont pas la même fonction et il est maladroit de les confondre.
La relance vient en premier. Elle est brève, factuelle, sans agressivité. Elle rappelle la référence du devis, la date du dernier passage, l'état du chantier, et demande une reprise des travaux avec une date. Elle part par courriel — pour la trace immédiate et la réponse rapide — et, si l'affaire est déjà tendue, en recommandé. Beaucoup de situations se dénouent là : une entreprise débordée qui reçoit un écrit précis reprogramme souvent le chantier plutôt que de laisser l'affaire s'envenimer.
La mise en demeure vient ensuite, quand la relance est restée sans effet ou que la date annoncée n'a pas été tenue. Elle change de registre. Ce n'est plus une demande, c'est une sommation d'exécuter, et elle produit des effets juridiques.
Ce que doit contenir une mise en demeure
Elle part en lettre recommandée avec accusé de réception, à l'adresse du siège telle qu'elle figure au registre du commerce, pas à celle du camion ou du chantier. Le doublon par courriel n'est pas inutile, mais c'est le recommandé qui compte.
Elle contient, sans lyrisme :
- l'identification du contrat : devis daté, numéro, objet des travaux, adresse du chantier
- les sommes déjà versées et leurs dates
- la date de la dernière intervention et l'état d'avancement constaté, en renvoyant au relevé et aux photographies déjà adressés
- la mention expresse qu'il s'agit d'une mise en demeure d'exécuter
- un délai précis pour reprendre et pour achever, exprimé en jours ou par une date
- ce qui se passera à défaut : rupture du contrat aux torts de l'entreprise, recours à une autre entreprise, demande de restitution des sommes versées et d'indemnisation du préjudice
Le délai doit être raisonnable au regard des travaux restants. Trop court, il se retourne contre son auteur. Trop long, il fait perdre du temps. Sur un ravalement en cours, quelques semaines pour reprendre et achever tient debout ; quarante-huit heures pour terminer une façade ne tient pas.
La mise en demeure est le pivot du dossier. Avant elle, le propriétaire subit un retard. Après elle, l'entreprise est en faute contractuelle caractérisée, et les mécanismes de remplacement et de résolution deviennent mobilisables.
Deux précautions matérielles. Conserver la copie de la lettre, le récépissé de dépôt et l'avis de réception — ou l'avis de non-retrait, qui vaut lui aussi preuve d'envoi à l'adresse déclarée. Et surveiller le compteur : les actions ne restent pas ouvertes indéfiniment, comme le rappelle notre article sur les délais à ne pas laisser passer.
Entreprise en difficulté ou entreprise défaillante : deux chemins
Avant d'aller plus loin, une vérification s'impose, et elle se fait en quelques minutes. L'entreprise est-elle toujours en activité, ou fait-elle l'objet d'une procédure collective ? La réponse oriente tout ce qui suit, et il est vain d'envoyer des mises en demeure à une société en liquidation.
Les inscriptions au registre du commerce, les jugements d'ouverture de procédure et les publications légales sont accessibles ; la méthode est décrite dans notre article sur la vérification d'une entreprise dans les registres publics. Le même réflexe qu'avant de signer sert ici, à froid.
Si l'entreprise fait l'objet d'une procédure collective
Sauvegarde, redressement, liquidation : les régimes diffèrent, mais un point commun s'impose au propriétaire. Il ne peut plus poursuivre l'entreprise individuellement comme il le ferait d'un débiteur ordinaire. Un mandataire ou un liquidateur est désigné par le tribunal, et c'est lui l'interlocuteur.
Deux gestes deviennent prioritaires. Le premier est de déclarer sa créance auprès du mandataire désigné, dans le délai qui court à compter de la publication du jugement d'ouverture. Une créance non déclarée dans les temps devient très difficile à faire valoir ensuite. Le second est de demander au mandataire ce qu'il advient du contrat en cours : selon la procédure, l'exécution peut être poursuivie, ou le contrat abandonné. Tant que la réponse n'est pas connue, faire reprendre le chantier par un tiers de sa propre initiative reste risqué.
Il faut le dire sans détour : dans une liquidation, les chances de récupérer un acompte sont faibles, et l'ordre de paiement des créanciers relègue le particulier loin derrière. L'énergie se déplace alors vers la reprise du chantier plutôt que vers la récupération des sommes.
Si l'entreprise est simplement défaillante
Elle existe, elle encaisse ailleurs, elle ne vient pas. C'est la situation la plus fréquente et, paradoxalement, celle où les leviers sont les plus nombreux.
Après la mise en demeure restée sans effet, plusieurs voies s'ouvrent, non exclusives les unes des autres. La suspension des paiements restants est la première : rien n'oblige à régler une échéance correspondant à des travaux non exécutés, et le paiement d'une facture d'avancement non justifiée affaiblit le dossier. La rupture du contrat aux torts de l'entreprise vient ensuite, notifiée par écrit, en rappelant la mise en demeure demeurée sans réponse.
Vient enfin le recours amiable organisé. Une entreprise qui répond encore, même mal, peut être appelée devant le médiateur de la consommation dont elle relève : les coordonnées doivent figurer sur le devis ou sur son site. Le passage par la médiation est souvent utile avant le juge, mais il suppose un interlocuteur : face à une entreprise réellement injoignable, il tourne à vide.
Reste la voie judiciaire, avec ses deux temps : le référé, pour obtenir vite une mesure urgente — désignation d'un expert, provision, autorisation de faire exécuter les travaux —, et la procédure au fond pour la condamnation définitive. Avant d'engager des frais d'avocat, un réflexe simple s'impose : relire ses contrats d'assurance et de carte bancaire, car beaucoup de gens disposent sans le savoir d'une protection juridique qui prend en charge une partie de la procédure.
Ce que l'acompte déjà versé change
L'acompte est au cœur de presque tous ces dossiers, et il est mal compris. Il n'est pas un cadeau, il n'est pas non plus un droit acquis pour l'entreprise. C'est une avance sur un prix, et le prix est la contrepartie de travaux exécutés.
La règle de raisonnement est simple, même si son application ne l'est pas toujours. On compare deux sommes : ce qui a été versé, et la valeur de ce qui a été réellement exécuté, évaluée d'après le devis. Si le versé dépasse l'exécuté, la différence est due au propriétaire. Si l'exécuté dépasse le versé, l'entreprise peut prétendre au solde de la part faite, ce qui n'empêche pas la compensation avec le préjudice causé par l'abandon.
C'est ici que le constat daté prend toute sa valeur. Sans lui, la discussion se résume à deux affirmations contraires. Avec lui, elle porte sur des postes identifiés.
Ce qui se compense avec l'acompte
Le préjudice ne se limite pas au surcoût de la reprise. Se comptent aussi, à condition d'être justifiés : le coût du constat, les frais engagés pour sécuriser ou libérer le chantier, le surcoût du second devis par rapport au premier pour un travail identique, et les conséquences directes de l'inachèvement — une façade préparée mais non protégée qui se dégrade, un enduit partiel qui doit être repris.
En revanche, le préjudice ne comprend pas les améliorations décidées à l'occasion de la reprise. Si le second devis prévoit un système plus performant que le premier, la différence reste à la charge du propriétaire. Un juge fait cette distinction sans hésiter, et une négociation amiable sérieuse la fera aussi.
Le mode de paiement, et pourquoi il compte
La façon dont l'acompte a été versé n'est pas neutre. Un virement bancaire laisse une trace nette : montant, date, bénéficiaire, référence. Un paiement par carte ouvre parfois des voies propres au réseau bancaire, à vérifier auprès de sa banque, sans en attendre de miracle. Les espèces sans reçu détaillé compliquent tout, et un chèque encaissé sur un compte personnel plutôt que sur le compte de la société est un signal qui mérite d'être relevé dans le dossier.
Une remarque utile pour la suite plutôt que pour l'immédiat : l'échelonnement des paiements sur l'avancement réel, poste par poste, est ce qui limite le mieux l'exposition. Un chantier payé au fil de l'eau, sur des étapes constatées, ne laisse jamais l'entreprise détenir une avance considérable.
Préparer la reprise avant de la commander
C'est le moment où l'on se trompe le plus, parce que l'envie de voir la façade finie prend le dessus. Faire venir une autre entreprise trop tôt, sans avoir bouclé les étapes précédentes, revient à effacer les preuves et à payer deux fois.
L'ordre des opérations
Le constat d'abord, la mise en demeure ensuite, l'information écrite de l'entreprise défaillante enfin. Le principe général du droit des contrats admet, après une mise en demeure restée sans effet, de faire exécuter l'obligation par un tiers aux frais du débiteur, à condition de l'en avoir averti ; le remboursement se réclame ensuite, et le juge tranche si le débiteur refuse de payer. Lorsque l'enjeu est important ou le litige déjà ouvert, faire autoriser cette substitution par le juge des référés sécurise nettement la démarche.
En pratique, cela se traduit par une lettre supplémentaire, courte, envoyée en recommandé : la mise en demeure est restée sans réponse, le contrat est rompu aux torts de l'entreprise, et les travaux vont être confiés à un tiers dont le coût lui sera réclamé.
Chiffrer le reste-à-faire, pas un chantier neuf
Un devis de reprise n'est pas un devis de ravalement ordinaire. Il porte sur ce qui reste, sur un support déjà travaillé, dont l'état intermédiaire n'est pas toujours lisible. Il exige donc davantage de précision, pas moins.
Le futur intervenant doit disposer du devis initial, du relevé d'avancement et des photographies. Il doit venir voir avant de chiffrer, et son devis doit distinguer trois choses : ce qui reste à exécuter, ce qui doit être repris parce que le travail existant n'est pas conforme, et ce qui relève d'une amélioration demandée par le propriétaire. Cette ventilation n'est pas un raffinement comptable : c'est elle qui permettra plus tard de dire ce qui est imputable à l'entreprise partie.
Les réticences du repreneur, et comment les traiter
Beaucoup d'entreprises hésitent à reprendre le travail d'un confrère, et leur réticence est fondée. Reprendre un support préparé par un autre, ou une première couche appliquée dans des conditions inconnues, c'est engager sa propre responsabilité sur un ouvrage dont on ne maîtrise pas la moitié.
Trois réponses limitent le blocage. Accepter que le repreneur reprenne à zéro certains postes s'il l'estime nécessaire, et qu'il l'écrive. Lui laisser exprimer par écrit des réserves sur l'existant qu'il conserve. Et ne pas lui demander d'endosser la garantie de ce qu'il n'a pas fait. Un devis de reprise honnête décrit ces limites plutôt que de les taire.
Enfin, les questions de qualité et de conformité qui apparaîtront après l'achèvement obéissent à un régime distinct, celui des désordres constatés une fois les travaux terminés : elles sont traitées dans notre article sur les recours après un ravalement, dans l'ordre où il faut les exercer.
Le dossier à tenir, du premier jour au dernier
Tout ce qui précède repose sur un dossier. Il se constitue au fil de l'eau, jamais après coup, et il tient dans une chemise ou un dossier informatique unique.
- le devis signé et ses annexes, avec la date d'acceptation
- toutes les preuves de paiement, avec leurs dates et leurs libellés
- l'historique complet des échanges : courriels, messages, comptes rendus d'appels datés et notés le jour même
- le relevé d'avancement, les photographies datées, le constat s'il a été dressé
- les courriers recommandés, leurs récépissés et leurs avis de réception
- les extraits de registres montrant l'état de l'entreprise à la date de l'arrêt
- les devis de reprise et le détail de leur ventilation
Un dossier tenu ainsi vaut plus que la meilleure argumentation. Il permet à un médiateur, à un assureur ou à un juge de comprendre l'affaire en un quart d'heure. À l'inverse, un dossier reconstitué de mémoire six mois plus tard perd la moitié de sa force, et c'est souvent la moitié qui compte.
Une dernière remarque sur le rythme. Un abandon de chantier se traite en semaines, pas en mois. Ce qui se perd n'est pas seulement du temps : c'est l'état du support, la mémoire des faits, la solvabilité de l'entreprise, et parfois le droit d'agir. Constater vite, écrire vite, puis avancer méthodiquement.
Questions fréquentes
L'entreprise ne répond plus : au bout de combien de temps peut-on parler d'abandon ?
Il n'existe pas de compteur universel. Le raisonnement combine trois éléments : le délai éventuellement inscrit au devis, la nature des travaux restants, et le silence de l'entreprise malgré des relances écrites. Un chantier de façade arrêté depuis plusieurs semaines, sans explication et sans réponse à une relance recommandée, est en situation d'abandon. C'est d'ailleurs la mise en demeure qui fixe le point de bascule, en accordant un dernier délai précis : passé ce délai, l'abandon est caractérisé par l'écrit du propriétaire lui-même.
Peut-on faire venir une autre entreprise sans prévenir la première ?
C'est déconseillé. La substitution d'un tiers suppose que l'entreprise défaillante ait été mise en demeure et informée de ce qui allait suivre. À défaut, elle pourra soutenir qu'elle entendait revenir, que l'avancement n'était pas celui qu'on décrit, et que les frais engagés ne lui sont pas imputables. Prévenir ne fait perdre que quelques jours et sécurise l'ensemble de la demande de remboursement.
Que faire de l'échafaudage laissé contre la façade ?
Ni le démonter soi-même, ni l'utiliser. Il appartient à l'entreprise ou à son loueur. On écrit à l'un et à l'autre pour signaler l'arrêt du chantier et demander l'enlèvement, on neutralise les accès dans la mesure du possible, et on prévient la mairie si l'ouvrage occupe le domaine public, puisque l'autorisation a été délivrée à l'entreprise et qu'elle a une date de fin. Tout cela se fait par écrit, avec copie au dossier.
L'acompte versé est-il perdu si l'entreprise ferme ?
Pas de plein droit, mais la récupération dépend de la procédure. Si une procédure collective est ouverte, la créance se déclare auprès du mandataire dans le délai qui suit la publication du jugement, et le rang du particulier reste défavorable. Si l'entreprise est simplement défaillante, la restitution de la part non exécutée se réclame par mise en demeure, puis devant le juge si nécessaire. Dans les deux cas, la somme récupérable se calcule sur l'écart entre le versé et l'exécuté, ce qui suppose un constat d'avancement.
Faut-il un avocat pour un abandon de chantier ?
Pas toujours au début. Le constat, les relances, la mise en demeure et la recherche d'un repreneur se mènent seul, à condition d'écrire proprement et de tout garder. L'avocat devient utile quand le montant est élevé, quand l'entreprise conteste, ou quand il faut passer par le référé. Avant de l'engager, il vaut la peine de vérifier ses contrats d'assurance habitation, professionnels ou de carte bancaire : une garantie de protection juridique en prend souvent une part.
- Classé sous
Une erreur dans cet article ?
Les rectificatifs sont publiés sur l'article lui-même, datés, avec la formulation d'origine conservée au-dessus. Décrivez ce qui vous paraît faux : quelqu'un lit chaque message à la main.
Signalement reçu
La rédaction relit le passage et répond, qu'il y ait correction ou non. Si l'article change, la mention apparaît en tête, datée.
